試題一

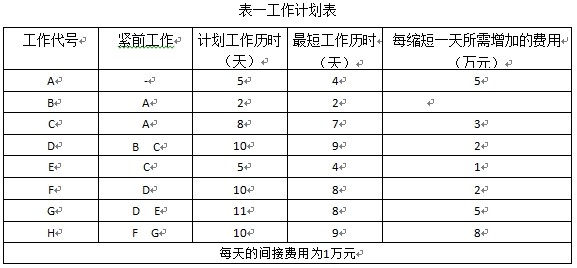

張某是M公司的項目經理,有著豐富的項目管理經驗,最近負責某電子商務系統開發的項目管理工作,該項目經過工作分解后,范圍已經明確。為了更好地對項目的開發過程進行監控,保證項目順利完成,張某擬采用網絡計劃技術對項目進行進度管理。經過分析,張某得到了一張工作計劃表,如表1所示。
事件1:為了標明各活動之間的邏輯關系,計算工期,張某將任務及有關屬性用以下樣圖表所示,然后根據工作計劃表,繪制單代號網絡圖。
其中,ES表示最旱開始時間,EF表示最旱結束時間;LS表示最遲開始時間,LF表示最遲結束時間;DU表示工作歷時,ID表示工作代號。
事件2:張某的工作計劃得到了公司的認可,但是項目建設方(甲方)提出,因該項目涉及融資,希望項目工期能夠提前2天,并可額外支付8萬元的項目款。
事件3:張某將新的項目計劃上報給了公司,公司請財務部估算項目的利潤。
[問題1] (13分)

(1)請按照事件1的要求,幫助張某完成此項目的單代號網絡圖。
(2)指出項目的關鍵路徑和工期。
[問題2] (6分)
在事件2中,請簡要分析張某應如何調整工作計劃,才能滿足建設方的工期要求,又盡量節省費用。
[問題3] (6分)
請指出事件3中,財務部估算的項目利潤因工期提前變化了多少,為什么?
【試題一】參考答案:
[問題1]
關鍵路徑為ACDG日,工期為44天!
[問題2]
應將C壓縮1天,D壓縮1天
[問題3]
利潤增加5萬元,因?yàn)榭s短C, D工期各一天,會增加5萬元的費用(3+2),但是節約了間接費用2萬元(每天的間接費用為1萬元),且客戶額外支付8萬元的項目款,因此,項目的利潤增加了5萬元(8+2-5) =5
試題二
某市工商局為了給各個企業提供更好的服務,提高工作效率,決定建設電子政務系統,并選擇A公司承擔該項目,項目的工期經雙方協定為9個月,A公司指定項目經理李某負責該項目。李某帶領項目團隊完成了項目的需求分析,編制了項目范圍說明書,并通過了審查,得到了甲方的確認。
項目進入編碼階段后,工商局項目負責人通知李某,由于政策的變化,一些業務流程發生變更,并答應延長項目工期2個月,同時支付相應的費用,李某憑借自己項目管理的經驗,認為這些變更在約定的工期內可以完成,因此直接答應了對方的變更要求,隨后,李某找到負責變更模塊的項目組成員,要求其完成對業務流程變更的修改。
在項目繼續實施的過程中,項目組成員抱怨業務流程變更較大,原來的代碼很多需要重寫,很難在計劃的時間內完成業務流程的變更任務,而且,系統其它模塊的成員發現已經完成的一些功能突然出現錯誤,經過分析發現是受業務流程變更的影響。項目團隊成員不得不重新修改并測試出現問題的功能模塊,從而導致項目進度大大落后于計劃,整個項目看來很難在預定工期內完工。
[問題1](6分)
請指出工商局項目負責人提出的變更要求,除了項目范圍外,可能會對項目管理的哪些方而造成影響?
[問題2](10分)
請簡要分析李某在項目管理方而存在哪些問題,導致項目進度大大落后于計劃。
[問題3](9分)
李某意識到項目存在的問題后,采取了改進措施,并與用戶就項目進度重新達成了一致,項目進展較為順利,在項目開發過程中,李某認為需要對項目需求變更進行驗證和確認,作為項目經理,李某應如何開展此項工作?
【試題二】 參考答案
[問題1]
對項目管理的進度、成本、質量、人力資源、合同等方而都會有影響,例如,工期可能延期、成本可能超支、質量基準可能降低、可能需要增加人員,可能需要簽署補充協議等。
[問題2]
1)沒有遵循規范的變更管理流程-一流程一定要記住。
2)沒有和項目的相關干系人進行變更評審
3)僅僅憑借項目經驗對項目的變更的歷時進行估算,沒有進行嚴格的歷時估算
4)沒有認真分析變更所影響的功能,并通知所有相關干系人
5)對變更的實施過程缺乏有效的監控
[問題3]
通過檢查和評審,確保更新后的軟件需求規格說明正確地反映了變更的各個方而,使用需求跟蹤矩陣找出受變更影響的各個部分,然后需要驗證他們是否實現了變更。當驗證通過后,安裝更新后的工作產品部分,并通過調試使之能與其他部分正常工作。
試題三
為了解決傳統人工抄表方式費時、費力,準確性和及時性得不到保障的問題,某市電力公司準備在其市區及各縣實施遠程無線抄表系統,代替人工抄表,A公司承接了該無線抄表系統項目,王某是A公司負責該項目的項目經理。
A公司現有技術人員對電力業務比較熟悉,但是沒有人精通無線通信技術,如果要招聘或者培訓相應技術人員可能會影響項目的進度,無法保證在合同規定工期內完工,因此,王某決定將無線模塊外包出去,并選擇了一家專門開發無線通信技術的公司來完成外包工作,而為了保證進度,王某集中主要精力,全力推動公司項目組的各項工作。
隨著項目的進行,公司的項目計劃進展順利,但是臨近外包交工時,對方提出人力資源緊張,要求延長合同期限,如果延長外包期限,將導致無線抄表系統項目進度無法完成,公司將承受很大的損失。
[問題1](4分)
請簡要敘述一般情況下,企業采用外包管理模式的目的?
[問題2](5分)
A公司將無線模塊外包出去是否合法,為什么?
[問題3](6分)
請簡要說明王某在外包管理中是否存在缺陷
[問題4](10分)
針對項目現狀,王某應如何處理?
【試題三】 參考答案
[問題1]
轉移風險、提高效率、節約成本、提高質量、發揮核心競爭力
[問題2]
合適,因?yàn)閼{借現有人力和技術條件,A公司無法保證在合同期限內完成,通過外包不但可以將精力放到公司熟悉的電力業務上,而目_可以滿足工期的要求,降低成本。
[問題3]
存在缺陷,王某沒有做好外包項目的監控,沒有及時跟蹤項目
[問題4]
1)按照合同與外包公司就外包項目進度拖延違約、索賠事宜進行商議,達成一致。
2)與外包公司就外包項目的變更達成一致(重新簽訂外包合同)
3)向甲方報告進度拖延實情,承擔相應的責任并取得甲方的涼解,就項目的后續開發計劃達成一致
4)實施項目變更,確定新的項目計劃
5)加強外包項目的監控,及時跟蹤進度。
